Методологические подходы к прогнозированию инвестиционной деятельности в условиях промышленного предприятия на конкретном примере
Более детально рассмотрим подход к выбору инвестиционного проекта на основе мультикритериального анализа и метода ПАП на примере.
На заводе планируется реализовать один из двух инвестиционных проектов А и В, которые имеют следующие характеристики:
Таблица 3.1 – Исходные данные для анализа проектов
Проект |
Первоначальные инвестиции, тыс.$ |
Финансовые потоки по периодам реализации проекта, тыс.$ |
Ставка дисконтирования, % | ||
1 |
2 |
3 | |||
А |
5000 |
2500 |
3500 |
3000 |
20 |
В |
4000 |
3500 |
3000 |
- |
20 |
Необходимо принять решение о выборе инвестиционного проекта из двух предложенных для последующей реализации проектов. Для простоты рассмотрения примера предположим, что кривая прогнозного значения чистой остаточной стоимости и кривая расчетного значения чистой остаточной стоимости образуют такие углы:
Таблица 3.2 – Исходные данные для анализа проектов методом ПАП
Проект |
1-й год |
2-й год |
3-й год |
А |
200 |
270 |
120 |
В |
220 |
260 |
- |
1 Проведем мультикритериальный анализ проектов с помощью показателей NPV, PI, IRR, DPP.
а) Чистая остаточная стоимость проектов рассчитывается по формуле 2.9:

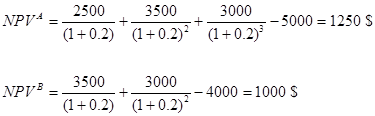

Оба проекта имеют положительную величину NPV, что означает, что поступления по проектам больше, чем суммы издержек на их реализацию. Каждый из проектов принесет предприятию дополнительную прибыль в течение срока его эксплуатации, соответствующую значению чистого дохода проекта при его реализации. Проект А имеет чистую остаточную стоимость в 1250/1000=1,25 раза превышающую аналогичный показатель проекта В. Это значит, что по показателю чистой остаточной стоимости целесообразно принять проект А. б) Индекс доходности рассчитывается по формуле 2.11:
Индекс доходности равный 1,25 показывает, что на 1$ затрат приходится 0,25 центов прибыли. Поскольку PI>1 для обоих проектов и PIА =PIВ, то для предприятия нет разницы, какой из этих проектов реализовать, так как их доходности равны.
в) Внутренняя норма доходности проекта А:
- способом подстановок:
IRR,% |
NPV |
30 |
359,58 |
32 |
207,03 |
33 |
133,49 |
34 |
61,71 |
35 |
-8,38 |
40 |
-335,28 |

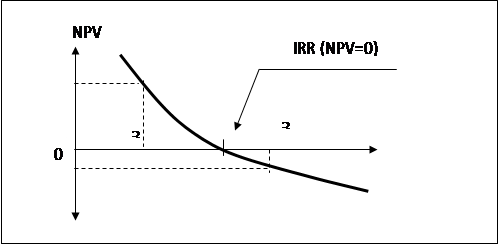

- графическим способом:
Более точно определить значение внутренней нормы доходности можно на основании формулы (3.8):
Внутренняя норма рентабельности проекта выступает как ожидаемый уровень доходности проекта и составляет 34,88%, что выше, чем ставка дисконта (20%). Значит, проект может быть принят к реализации.
Внутренняя норма доходности проекта В:
- способом подстановок:
IRR, % |
NPV |
30 |
167,46 |
40 |
30,61 |
41 |
-8,75 |
42 |
-47,41 |
43 |
-85,38 |
44 |
-122,69 |
45 |
-159,33 |
